Mục lục
- 1 MỤC ĐÍCH
- 2 PHẠM VI CÔNG VIỆC
- 3 CÔNG TÁC CHUẨN BỊ VÀ BIỆN PHÁP AN TOÀN
MỤC ĐÍCH
- Đảm bảo lắp đặt ống khói máy phát điện đúng thiết kế, theo đúng kỹ thuật.
- Đảm bảo chất lượng thi công và bảo quản hệ thống tốt nhất.
PHẠM VI CÔNG VIỆC
- Lắp đặt ống khói cho máy phát điện công trình Richstar Z2. Bao gồm cả lắp đặt, kiểm tra, nghiệm thu
- Các công việc tiến hành dựa trên tiến độ thi công công trình và chi tiết bảng vẽ thi công đã được Thầu chính – Tư vấn giám sát – Chủ đầu tư phê duyệt.
CÔNG TÁC CHUẨN BỊ VÀ BIỆN PHÁP AN TOÀN
CÔNG TÁC CHUẨN BỊ
Bản vẽ thiết kế
Khảo sát mặt bằng:
- Sau khi nhận bàn giao mặt bằng thi công, nhà thầu tiến hành xem kỹ lại bản vẽ và khảo sát kỹ mặt bằng thi công thực tế.
- Khảo sát mặt bằng, xác định hạng mục nào cần thi công trước.
- Xác định vị trí tủ điện cấp nguồn, ổ cắm nguồn.
Bản vẽ thi công:
- Bản vẽ thi công sử dụng tại công trường phải được phê duyệt, rõ ràng và được chấp thuận bởi BQLDA.
- Bản vẽ thi công sẽ phải được thể hiện đầy đủ và chi tiết các thông số kỹ thuật của chi tiết lắp
đặt như : support , ống nhúng đàn hồi Inox .
Máy móc & Dụng cụ chính:
- Máy móc và dụng cụ sử dụng trong công việc thi công phải được kiểm tra và dán tem trước khi đưa vào sử dụng.
- Máy cắt cầm tay.
- Máy khoan.
- Máy phát tia laser.
- Nguồn điện 220VAC, dây nguồn và ổ cắm điện, bóng đèn.
- Búa .
- Máy hàn điện
- Tời điện 2,5 tấn
- Tời kéo tay : 5 tấn
- Kìm bấm rive
- Cờ lê.
- Dẻ lau.
- Thước kéo.
- Thước thủy.
- Bút lấy dấu.
- Chổi.
- Thang nâng, dàn giáo.
- Vật tư phụ…
Vật tư chính:
- Vật tư sử dụng trong công trường phải được phê duyệt và nghiệm thu đầu vào trước khi thi công
- Vật tư phải được lưu kho đúng cách , tránh ẩm ướt, bụi bẩn.
- Vật tư phải được sắp xếp gọn gàng, bảo quản sạch sẽ.
Tiến độ thi công:
- Nhà thầu tiến hành nghiên cứu tính toán tiến độ thi công của các nhà thầu liên quan để lập tiến độ thi công cho phù hợp với yêu cầu của dự án.
- Tiến độ thi công phải được lập chi tiết cho từng hạng mục công việc để đảm bảo tiến độ chung của công trình.
BIỆN PHÁP AN TOÀN
An toàn lao động và chống cháy nổ trong thi công lắp đặt ống khói:
- Công nhân làm việc trong công trường phải được huấn luyện an toàn lao động và phòng chống cháy nổ.
- Luôn đảm bảo đủ ánh sáng khu vực thi công.
- Luôn đảm bảo vệ sinh thông thoáng trong khu vực thi công.
- Phải có biển báo, rào chắn khu vực thi công theo yêu cầu an toàn.
- Trang bị đầy đủ bảo hộ cho người lao động.
- Kiểm tra an toàn trước khi vào khu vực thi công, cấp giấy phép làm việc.
- Tất cả các thiết bị có liên quan đến công việc trên cao phải thông qua giám sát an toàn.
Công tác vệ sinh môi trường trong thi công lắp đặt ống khói:
- Nhằm đảm bảo vệ sinh môi trường trong khu vực làm việc và khu vực xung quanh.
- Công việc phải được tiến hành làm tới đâu gọn tới đó.
- Vật tư, vật liệu và dụng cụ thi công phải được sắp xếp ngăn nắp, có kho chứa không được để bừa bãi ảnh hưởng tới việc đi lại, thi công.
- Vệ sinh sạch sẽ khu vực vừa thi công xong.
Biện pháp an ninh trật tự trong thi công lắp đặt ống khói:
- Để đảm bảo tốt công tác này thì việc tuyển chọn nhân lực trên công trường đều sử dụng nhân công qua quá trình chọn lọc.
- Lập danh sách cán bộ nhân viên trên công trường được xác nhận của cơ quan chủ quản và phải đăng ký tạm trú với công an địa phương.
- Trong quá trình thi công phải chấp hành đúng các quy định về ANTT
- Cùng tham gia phối hợp với địa phương để giữ gìn an ninh trật tự tại khu vực công trình.
- Nghiêm cấm việc tổ chức bài bạc, rượu chè, gây gỗ đánh nhau trong công trường.
- Không được ăn ở, nấu nướng trên công trường.
- Có thẻ ra vào cổng.
- Chấp hành nội quy công trường.
- Hàng ngày kiểm tra trang bị bảo hộ cá nhân trước khi vào công trường.
Phân tích đánh giá rủi ro và biện pháp phòng ngừa thi công lắp đặt ống khói
| PHÂN TÍCH ĐÁNH GIÁ RỦI RO VÀ BIỆN PHÁP PHÒNG NGỪA | |||||
| Stt | Mô tả công việc | Nguy hiểm tiềm ẩn | Biện pháp khắc phục | Người thực hiện | |
| Mọi người khi vào công trường thi công đều phải mang giày và nón bảo hộ lao động, đeo dây an toàn theo đúng quy định | |||||
| 1 | Vận chuyển ống vào bãi tập kết. | 1.1 Đứt cáp, ống rơi xuống người bên dưới | 1.1.1 Kiểm tra an toàn sợi cáp trước khi móc vào ống sắt, cáp phải mới, đảm bảo an toàn. | MINH TAM | |
| 2 | Gia công ống sắt tại công trình. | 2.1 Ống nặng dập chân tay | 2.1.1 Công nhân phải mang găng tay khi vận chuyển ống, giày bảo hộ trang bị đầy đủ. | MINH TAM | |
| 3 | Cắt giá đỡ, hàn support | 3.1 Cháy nổ | 3.1.1 Trang bị bình chữa cháy tại khu vực gia công. | MINH TAM | |
| 3.2 Tia lửa bắn vào mắt | 3.2.1 Công nhân hàn phải đeo mắt kính bảo vệ | MINH TAM | |||
| 4 | Hàn giá đỡ tại công trình | 4.1 Cháy nổ | 4.1.1 Trang bị bình chữa cháy tại khu vực gia công. | MINH TAM | |
| 4.2 Tia lửa hàn làm bỏng mắt | 4.2.2 Công nhân hàn phải đeo mặt nạ hàn. | MINH TAM | |||
| 5 | Gia công hàn mặt bích vào ống | 5.1 Điện giật, tia lửa hàn gây cháy nổ | 5.1.1 Kiểm tra các dây điện, đeo găng tay, mang nón hàn, để dự phòng bình PCCC mini tại vị trí thi công, hàn | MINH TAM | |
| 5.2 Tia lửa hàn làm bỏng mắt | 5.2.1 Công nhân hàn phải đeo mặt nạ hàn. | MINH TAM | |||
| 6 | Sơn đường ống | 6.1 Vệ sinh ống | 6.1.1 Dùng máy mài và bàn chải sắt để đánh sạch các rỉ sét và bụi bẩn | MINH TAM | |
| 6.2 Cháy nổ | 6.2.1 Trang bị bình chữa cháy tại khu vực sơn. | MINH TAM | |||
| 6.3 Tia nước sơn bắn vào mắt | 6.3.1 Đeo găng tay, mắt kính, khẩu trang | MINH TAM | |||
| 7 | Công tác thi công trên cao | 7.1 Trượt chân, té ngã | 7.1.1 Công nhân thi công trên cao bắt buộc phải mang giầy bảo hộ lao động chống trượt, móc dây an toàn vào giàn giáo. | MINH TAM | |
| 8 | Công tác vận chuyển giá đỡ lên lắp đặt | 8.1 Tuột dây kéo, rớt vật nặng từ trên cao xuống đất | 8.1.1 Kiểm tra chắc chắn dây sau khi buộc vào vật cần kéo lên, | MINH TAM | |
| 8.1.2 Kiểm tra cáp vải | MINH TAM | ||||
| 8.1.3 Mọi người không đứng dưới vật (ống) đang | MINH TAM | ||||
| 8.1.4 Cô lập khu vực thi công và gắn biển báo. | MINH TAM | ||||
| 8.1.5 Người giám sát phải giám sát chặt chẻ các ông việc công nhân thi công. | MINH TAM | ||||
| 9 | Vận chuyển ống vào vị trí thao tác nâng ống, buộc chặt dây của balancer vào ống | 9.1 Tuột balancer ra khỏi vi trí treo | 9.1.1 Kiểm tra Palăng trước khi vận hành, gia cường vị trí treo balancer | MINH TAM | |
| 9.1.2 Kiểm tra cáp vải | MINH TAM | ||||
| 9.1.3 Mọi người không đứng dưới vật (ống) đang | MINH TAM | ||||
| 9.1.4 Cô lập khu vực thi công và gắn biển báo. | MINH TAM | ||||
| 9.1.5 Người giám sát phải giám sát chặt chẻ các ông việc công nhân thi công. | MINH TAM | ||||
| 9.2 Va chạm vào chân | 9.2.1 Huấn luyện thao tác an toàn cho những người tham gia. | MINH TAM | |||
| 9.2.2 Mang giày bảo hộ | MINH TAM | ||||
| 9.2.3 Không đùa giỡn trong khi vận chuyển | MINH TAM | ||||
| 9.2.4 Không kéo, đẩy quá nhanh | MINH TAM | ||||
| 10 | Từ từ kéo ống lên vị trí cần lắp đặt, kết nối các mặt bích lại với nhau và lắp bu long, cùm giữ ống | 10.1 Rớt từ trên cao do tuột dây | 10.1.1 Giữ chặt dây xích buộc ống bằng bulong | MINH TAM | |
| 10.2 Rớt ống từ trên cao do đứt balang | 10.2.1 Dùng thêm 1 palang an toàn kéo ống | ||||
| 11 | Công tác bọc rockwool | 11.1 Sợi bông bám vào tay, chân gây ngứa ngáy | 11.1.1 Công nhân phải trang bị áo dài tay. | MINH TAM | |
| 12 | Công tác bọc ống Inox | 12.1 Mũi khoan, tia lửa bắn vào tay | 12.1.1 Công nhân phải trang bị găng tay | MINH TAM | |
PHƯƠNG PHÁP THI CÔNG ỐNG KHÓI:
Thi công ống khói tháp AB

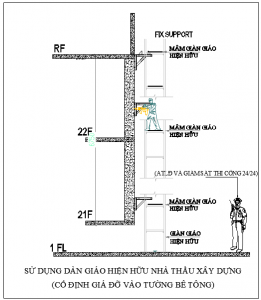

- Sử dụng giàn giáo nhà thầu xây dựng đang thi công, lắp giá đỡ (vào tường bê tông) theo bản vẽ shopdrawing được chấp thuận.
- Lắp Balance vào giá đỡ được khoan gia cố vào tường bê tông, kéo ống khói từ tầng 1 lên vị trí cần lắp đặt. (trọng lượng ống khói : 217 kg / cây 4 m)

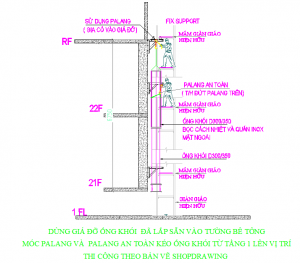

- Chi tiết giá đỡ Palang (hình ảnh kèm theo)
- Lắp Palang an toàn vào giàn giáo, kéo đồng thời cùng Palang chính:điều khiển bằng bộ đàm

Thi công ống khói Tháp CD
- Lắp sàn thao tác tại vị trí các đà (1 tầng có hai đà ngang), cụ thể lắp U80/40 từ cây đà này sang cây đà đối diện, lắp ván ép làm sàn thao tác để thi công lắp giá đỡ.
- Lắp Palang vào giá đỡ ống khói, kéo ống khói từ tầng 1 lên vị trí cần lắp đặt. (trọng lượng ống khói : 325 kg / cây 6 m) .
- Chiều dài cáp kéo Palang 20 mét
TRÌNH TỰ THỰC HIỆN THI CÔNG ỐNG KHÓI
LẮP ĐẶT ỐNG KHÓI MÁY PHÁT ĐIỆN
Chuẩn bị cho công tác lắp đặt nối đất chống sét:
- Kiểm tra cốt nền thô, cốt nền hoàn thiện .
- Xác định vị trí cần lắp.
- Khoan cấy support
- Tất cả các loại vật tư, thiết bị cần lắp đặt phải được vận chuyển tới nơi cần lắp bằng xe đẩy, thang vận thăng, và được sắp xếp gọn gàng.
Lắp đặt ống khói máy phát điện
- Xác định chủng loại, kích cỡ ống khói
- Xác định lộ trình đi của ống khói
- Kết nối ống khói với máy phát điện, bộ giảm âm:
+ Kết nối giữa ống khói với máy phát điện bằng ống thép lưới có mặt bích
+ Kết nối giữa các đoạn ống bằng phương pháp hàn điện và bích nối
+ Kết nối giữa ống khói và bộ giảm âm bằng mặt bích
Lắp đặt lò xo giảm chấn cho ống khói
LẮP ĐẶT ỐNG GIẢN NỞ CHO ỐNG KHÓI
Lắp đặt cách nhiệt
- Sau khi thi công ống khói, hộp giảm âm, tiến hành lắp đặt cách nhiệt:
+ Quấn rockwool tỷ trọng 120kg/m3 với độ dày tối thiểu 50mm.
- Sau khi quấn cách nhiệt tiến hành lắp đặt vỏ ngoài bằng inox 304 x 0.4 mm .

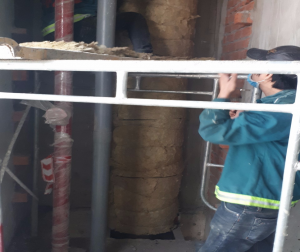

BỌC ROCKWOOL CHO ỐNG KHÓI

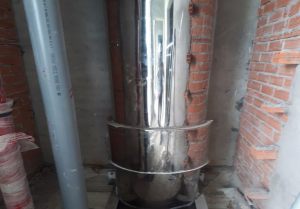

BỌC INOX HOÀN THIỆN ỐNG KHÓI
Lắp đặt bộ giảm âm máy phát điện
- Gắn bộ giảm âm vào vị trí support .
- Lắp đặt lò xo giảm chấn cho bô tiêu âm.
- Kết nối với ống khói.
- Bọc cách nhiệt bô tiêu âm.
QUY TRÌNH KIỂM TRA ỐNG KHÓI MÁY PHÁT ĐIỆN
Kiểm tra lắp đặt ống khói.
- Kiểm tra mối hàn giữa các đoạn ống khói.
- Kiểm tra thẳng hàng.
- Kiểm tra kết nối giũa các mặt bích.
Kiểm tra lắp đặt cách nhiệt
- Kiểm tra lớp cách nhiêt: cách nhiệt quấn quanh ông khói phải đều.
- Vỏ ngoài phải đều, không bị móp ống.
NGHIỆM THU VÀ BÀN GIAO:
Nghiệm thu và bàn giao:
- Hồ sơ nghiệm thu được chuẩn bị đầy đủ bởi nhà thầu, gởi phiếu yêu cầu nghiệm thu lên BQLDA vào ngày hôm trước.
- Công việc lắp đặt phải được nhà thầu nghiệm thu nội bộ với đội thi công trước khi tiến hành nghiệm thu với TVGS, BQLDA và CĐT.
- Công việc lắp đặt được kiểm tra theo từng mục ghi trong nội dung kiểm tra.
- Kiểm tra lắp đặt theo bảng vẽ thi công được duyệt ( kiểm tra vị trí, kiểm tra khoảng cách giá đỡ, kiểm tra thẳng hàng….).
- Kiểm tra vật tư thi công theo vật tư được duyệt.
- Lập bản vẽ hoàn công dựa trên lắp đặt thực tế.
- Sau khi nghiệm thu lắp đặt xong nhà thầu bàn giao cho bên xây dựng chuyển sang giai đoạn thi công tiếp theo.
VỆ SINH VÀ BẢO QUẢN SAU KHI LẮP ĐẶT:
- Vệ sinh khu vực làm việc sau khi lắp đặt.
- Bàn giao cho người có trách nhiệm.
Công ty lắp đặt ống khói cho máy phát điện uy tín
CÔNG TY TNHH DỊCH VỤ MÁY PHÁT ĐIỆN MINH TÂM
- Hotline: 0346788892
- Email: minhtammpd@gmail.com
- Đ/C Số 163/42 Đường Nguyễn Đình Thi, KP Bình Đường 3, An Bình, Dĩ An, Bình Dương
- Website: https://mayphatdienminhtam.com
